一、案例分析題
1.某施工單位(乙方)與某建設單位(甲方)簽訂了建造無線電發射試驗基地施工合同。合同工期為38天。由于該項目急于投入使用,在合同中規定,工期每提前(或拖后)1天獎(罰)5000元。乙方按時提交了施工方案和施工網絡進度計劃(圖2-2),并得到甲方代表的同意。

實際施工過程中發生了如下幾項事件。
事件1:在房屋基槽開挖后,發現局部有軟弱下臥層。按甲方代表指示,乙方配合地質復查,配合用工為10個工日。地質復查后,根據經甲方代表批準的地基處理方案,增加工程費用4萬元,因地基復查和處理使房屋基礎施工延長3天,人工窩工15個工日。
事件2:在發射塔基礎施工時,因發射塔坐落位置的設計尺寸不當,甲方代表要求修改設計,拆除已施工的基礎,重新定位施工。由此造成工程費用增加1.5萬元,發射塔基礎施工延長2天。
事件3:在房屋主體施工中,因施工機械故障,造成工人窩工8個工日,房屋主體施工延長2天。
事件4:在敷設電纜時,因乙方購買的電纜質量不合格,甲方代表令乙方重新購買合格電纜。由此造成敷設電纜施工延長4天,材料損失費1.2萬元。
事件5:鑒于該工程工期較緊,乙方在房屋裝修過程中采取了加快施工的技術措施,使房屋裝修施工縮短3天,該項技術措施費為0.9萬元。
其余各項工作持續時間和費用均與原計劃相符。
【問題】
1.在上述事件中,乙方可以就哪些事件向甲方提出工期補償和(或)費用補償要求?為什么?
2.該工程的實際工期為多少天?可得到的工期補償為多少天?
3.假設工程所在地人工費標準為30元/工日,應由甲方給予補償的窩工人工費補償標準為18元/工日,間接費、利潤等均不予補償。則在該工程中,乙方可得到的合理的費用補償有哪幾項?費用補償額為多少元?
正確答案:
1.乙方對各事件可否提出工期補償和(或)費用補償的判定如下。
事件1:可以提出費用補償和工期補償要求(0.5分)。因為地質條件的變化屬于有經驗的承包商所無法合理預見的(0.5分),且該工序為關鍵工序(或位于關鍵線路上)。(0.5分)
事件2:可提出費用補償要求(0.5分)。因為:①設計變更屬甲方應承擔的責任(0.5分);②該工序為非關鍵工序,且延誤時間(2天)未超過該工序的總時差,因此工期補償為0天。(0.5分)
事件3:不能提出費用和工期補償要求(0.5分)。因施工機械故障屬乙方應承擔的責任。(0.5分)
事件4:不能提出費用和工期補償要求(0.5分)。因乙方應就自己購買的材料不合格造成的后果承擔責任。(0.5分)
事件5:不能提出費用和工期補償要求(0.5分)。因為雙方已在合同中約定采用獎勵方法解決乙方加速施工的費用補償,故據此所發生的趕工措施費應由乙方自行承擔。(0.5分)
2.該工程實際工期為40天,可得到的工期補償為3天。
附:該工程網絡進度計劃。
(1)原網絡進度計劃(圖2-4)。

關鍵路線:①→②→④→⑥→⑦→⑧
計劃工期:38天(注:合同工期也為38天,兩者相等)。(3分)

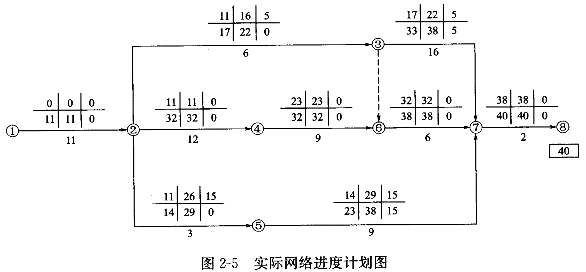

(2)實際網絡進度計劃(圖2-5)。

關鍵路線:①→②→④→⑥→⑦→⑧
實際工期:40天。(3分)

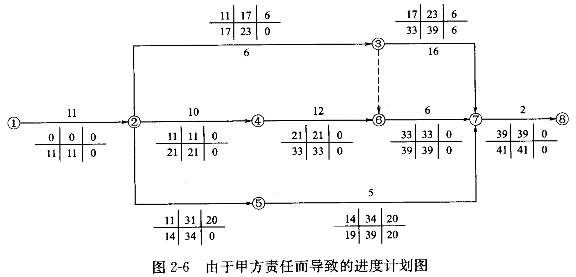

(3)由于甲方責任而導致的進度計劃(圖2-6)。

關鍵路線:①→②→④→⑥→⑦→⑧
計算工期:41天。
與合同工期相比,延長3天。(3分)
3.合理的費用補償如下。
(1)事件1
①增加人工費:10×30=300(元)(1分)
②窩工費:15×18=270(元)(1分)
③增加工程費用:40000元(1分)
事件1合計應得到的費用補償:300+270+40000=40570(元)(0.5分)
(2)事件2
增加工程費用:15000元(0.5分)
提前工期獎:1×5000=5000(元)(0.5分)
(注:實際合同工期為41天,而實際工期為40天)
合計費用補償:40570+15000+5000=60570(元)(0.5分)
